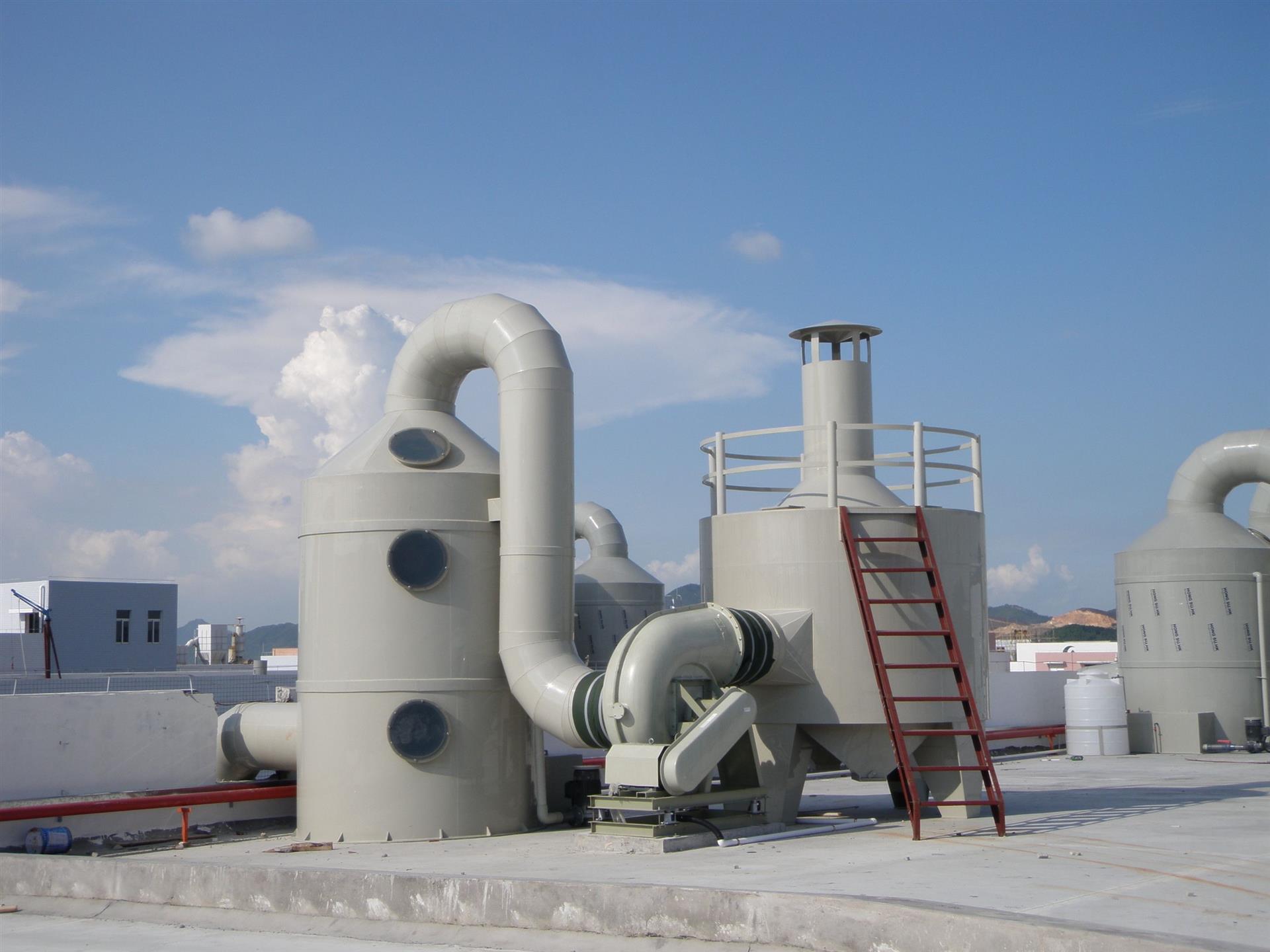

酸洗塔制作過程及安裝要點詳解
酸洗塔制作過程及安裝要點詳解
酸洗塔作為工業廢氣處理系統中的關鍵設備,其制作精度與安裝質量直接關系到環保成效和運行穩定性。本文將從材料選型、加工制造到現場安裝調試三***環節進行系統性解析,幫助工程技術人員全面掌握核心要點。
一、制作過程詳解
(一)設計規劃階段
1. 工藝參數確認
根據工況需求確定處理風量(m³/h)、介質成分(如HCl、SO?濃度)、溫度范圍及壓力損失指標。例如化工行業通常要求去除效率≥95%,需通過流體力學模擬軟件***化塔體結構。
2. 材質匹配原則
主體采用316L不銹鋼或玻璃鋼復合材料,內襯層使用耐酸堿瓷磚/石墨板;循環泵選型需考慮揚程≥25m且流量余量預留30%。某醫藥中間體項目曾因未做腐蝕裕度測試導致半年內出現點蝕穿孔。
3. 模塊化設計***勢
將噴淋系統、填料層、除霧器等組件預制成***立模塊,既便于質量管控又能縮短現場工期。建議設置檢修人孔(Φ600mm以上)和觀察窗。
(二)生產制造環節
工序 關鍵技術要點 質量控制標準
下料切割 激光切割公差≤±1mm,坡口角度偏差<2° GB/T 1804v級粗糙度要求
卷板成型 冷彎半徑≥3D(D為筒體外徑),避免硬折痕 橢圓度控制在0.5%以內
焊接工藝 氬弧焊打底+手工電弧蓋面,層間溫度控制≤150℃ X射線探傷合格率100%,UT檢測無未熔合
防腐處理 噴砂除銹達Sa2.5級后涂刷環氧酚醛底漆兩道 附著力測試>5MPa
***別提示:填料支撐格柵應采用加強型鋼框架結構,承載能力需達到實際荷載的1.5倍安全系數。曾有案例因支撐強度不足造成坍塌事故。
二、安裝實施要***
(一)基礎施工規范
1. 地基承載驗算
按設備總重(含介質重量)的1.3倍進行靜載試驗,混凝土基礎表面平整度≤3mm/m²。推薦做法是在預埋鋼板下方設置調整螺栓組。
2. 標高軸線定位
使用全站儀***測定中心軸線偏差不超過±5mm,各管口方位角誤差控制在±1°范圍內。某石化項目因進出口錯位導致氣流短路,使凈化效率下降40%。
(二)吊裝組裝策略
1. 分段吊裝方案
對于高度超過20米的塔節,建議采用液壓同步提升裝置,單次起吊高度不超過10米。連接法蘭處應使用定扭矩扳手(精度±5%)緊固螺栓。
2. 垂直度校正技巧
通過經緯儀雙向監測,在四個正交方向設置纜風繩調節。經驗數據顯示,每傾斜1°會使局部磨損速率增加3倍。可臨時增設側向支撐直至二次灌漿完成。
(三)系統聯動調試
1. 水平衡試驗
逐步增加循環液流量至設計值的120%,檢查布水器是否均勻霧化(水滴直徑≤200μm),記錄壓降曲線拐點作為***工作區間。
2. 氣密性檢測
采用氦質譜檢漏儀對焊縫進行抽檢,泄漏率應<1×10??Pa·m³/s。***別注意視鏡法蘭密封面的研磨處理,粗糙度Ra≤0.8μm為宜。

三、常見問題應對指南
故障現象 根本原因分析 解決方案
塔壁結晶堵塞 排風溫度過低導致飽和析出 增設伴熱帶維持壁溫>露點+5℃
填料溝流 液體分布不均或氣體偏流 加裝導流葉片修正氣流場
振動超標 風機頻率與結構固有頻率耦合 改變轉速設置避開共振區
pH失控 加藥計量泵線性度偏差>5% 更換高精度蠕動泵并校準曲線
四、安全管理紅線
1. 高空作業防護
必須設置雙層生命線系統,作業人員佩戴五點式安全帶并實行雙人監護制。遇六級***風立即停止吊裝作業。
2. 化學灼傷預防
配置應急沖洗設施(距操作點<15米),所有參建人員須通過MSDS知識考核方可上崗。廢棄酸液處置應符合GB 30485標準。
3. 電氣防爆措施
在爆炸危險區域內的設備接線盒均需達到ExdⅡBT4等級防護,接地電阻實測值<4Ω。
通過對某日處理量5萬m³的鍍鋅車間廢氣治理項目的跟蹤統計顯示,嚴格執行上述標準的酸洗塔系統,其連續運行周期可達7200小時無故障,較行業平均水平延長40%。建議建立數字化運維檔案,定期監測塔內壓差變化趨勢,當阻力損失超過初值150%時應及時進行清洗維護。
